關於Sorik Marapi地熱能有限公司第二期機組45MW地熱電站完成額定容量測試(URC)的公告
發布日期:2021-07-26
       91视频网址入口集團股份有限公司(以下簡稱“公司”)於2016年4月通過新加坡KSORKA 公司(以下簡稱“KS ORKA”)收購了SorikMarapi地熱能有限公司(以下簡稱 “SMGP”)。SMGP和印尼電力公司(以下簡稱“PLN”)的購電協議(以下簡稱 “PPA”)明確,SMGP項目規模240MW,分五期實施,基準電價8.1美分/千瓦時, 90%照付不議,運營期限32年。SMGP第一期機組45MW(±10%)已於2019年9月28日 投入商業運營(詳見巨潮資訊網公告:2019-049)。
       SMGP已於2021年7月26日當地時間17點30(北京時間18點30)完成了第二期 機組的72小時額定容量測試(URC),額定容量為44.09MW。至此,SMGP已滿足PPA 規定的投入商業運營所有要求,並向PLN遞交了第二機組投入商業運營(COD)的 申請。根據PPA有關規定,PLN將於5日內、最遲不超過14日內,正式確認SMGP第 二期機組投入商業運營。第二期機組COD已經沒有障礙。

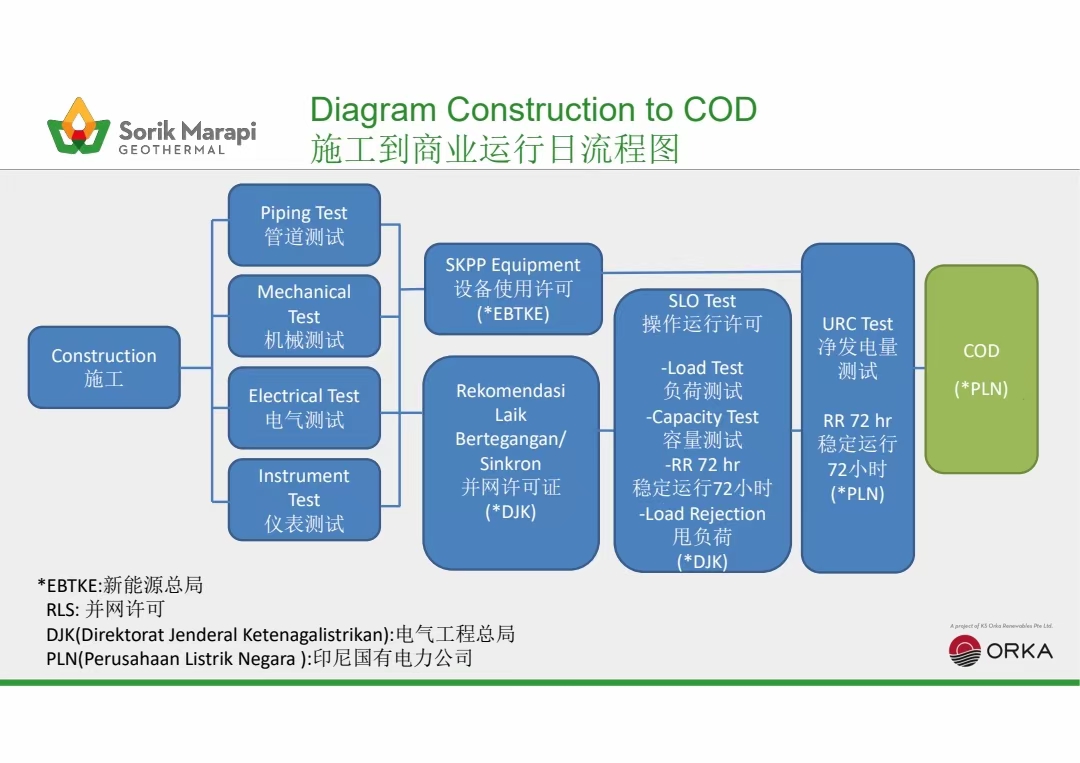

        附:施工到商業運行日流程圖



        72小時額定容量測試(URC)完成合影留念圖




                                                91视频网址入口集團股份有限公司
                                                    董  事  會
                                               二〇二一年七月二十六日
